门禁(梯控)施工布线规范

  1,固定部分的绑扎:约楼高的45%部分是固定绑扎的,这部分绑扎就是用扎带将RVVP2*0.75(最好用电梯专用扁平随行电缆)固定在电梯随行电缆的侧面。每间隔150CM扎一下,既固定位置,又承受重力。

  2,下端活动部分的绑扎:下端活动绑扎部分占楼高55%,采用‘∞’形结构,既用两根扎带,环环相扣,一根环扎RVVP2*0.75(最好用电梯专用扁平随行电缆),要求所扣的环直径为RVVP2*0.75(最好用电梯专用扁平随行电缆)外径的3倍以上,即留出2/3的空隙,让RVVP2*0.75(最好用电梯专用扁平随行电缆)可在环内自由活动,不能锁紧;另外一个环锁死在电梯随行电缆,每隔80CM处采用此方法扎一次。

  球速体育平台

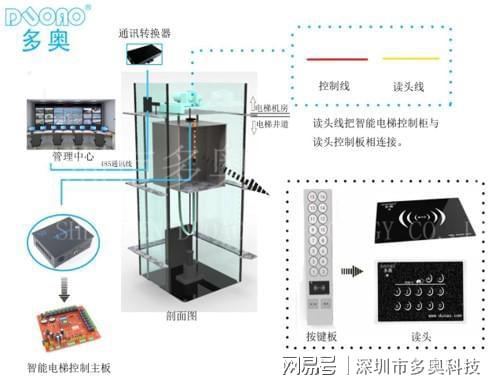

门禁(梯控)施工布线规范(图1)

  (1)电梯门禁控制器安装在轿顶护栏上,必须4个螺丝均固定牢固,不能有松动,注意弹簧垫片不能漏!

  (2)纯玻璃电容触摸电梯IC卡读卡器安装及固定,读卡器安装在电梯面板上,开孔尺寸88*55,读卡头固定必须牢固及水平,不能有松动,注意安装框螺丝不能拧太紧防止碎!

  (3)线路敷设,轿顶IC卡电梯控制器到操作面板的信号线必须套波纹管且要固定扎紧,与电梯按钮接驳线头必须焊接并套热缩管,按钮线必须分股整齐扎好。(需要采用定制的AVVR24*0.12专用线)控制开关线:从电梯轿箱内检修小门处布1根2芯线到IC卡电梯控制箱,用于安装IC卡电梯控制系统开/关的切换开关,建议使用AVVR2*0.3专用线材。(多奥已提供并做好了两端接线) 读卡器线:从电梯轿箱按键操纵板COP板开孔处布线(已提供)到电梯轿顶的CPU卡电梯控制箱,用于IC卡电梯控制系统与电梯CPU卡读卡器的数据连接。

  球速体育平台

  (6) 以上3-5点的线缆敷设均需注意线览的套管包扎及检查线缆与电梯伸缩门间是否存在有刮碰现象,以免电梯门被刮花或线缆磨坏。

  (7) 联网通讯线:从IC卡电梯控制箱布线到管理电脑处,用于电脑与IC卡电梯控制系统的数据连接。该项布线需注意布线总线通讯方式,控制箱与控制箱采用串联方式即手拉手方式)连接,再通过485总线线材,需要套PVC管的部分必须套管并固定,各个单元要拉一条485总线到管理中心。(TCP/IP联网方式则直接通过交换机)

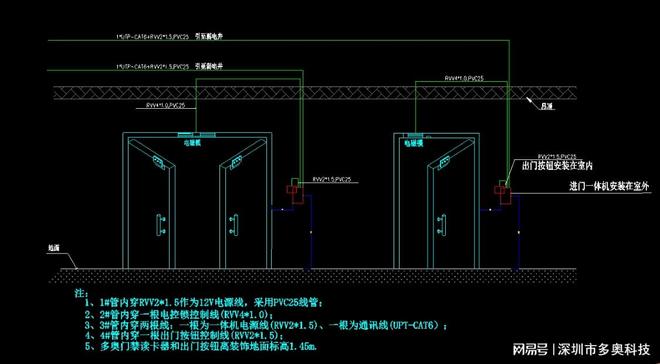

门禁(梯控)施工布线规范(图2)

  (8)楼层信号采集器与IC卡电梯控制器的通讯线除走弱电槽部分,其他外露部分需要套PVC管,线)楼层信号采集器供电线)以上线缆需要做好线缆标识,线头接驳全部采用焊接。

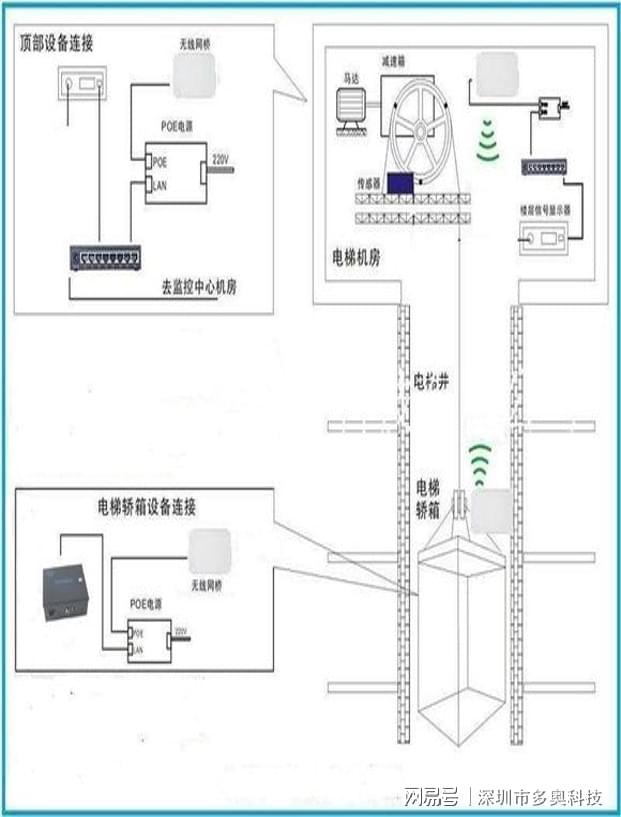

门禁(梯控)施工布线规范(图3)
